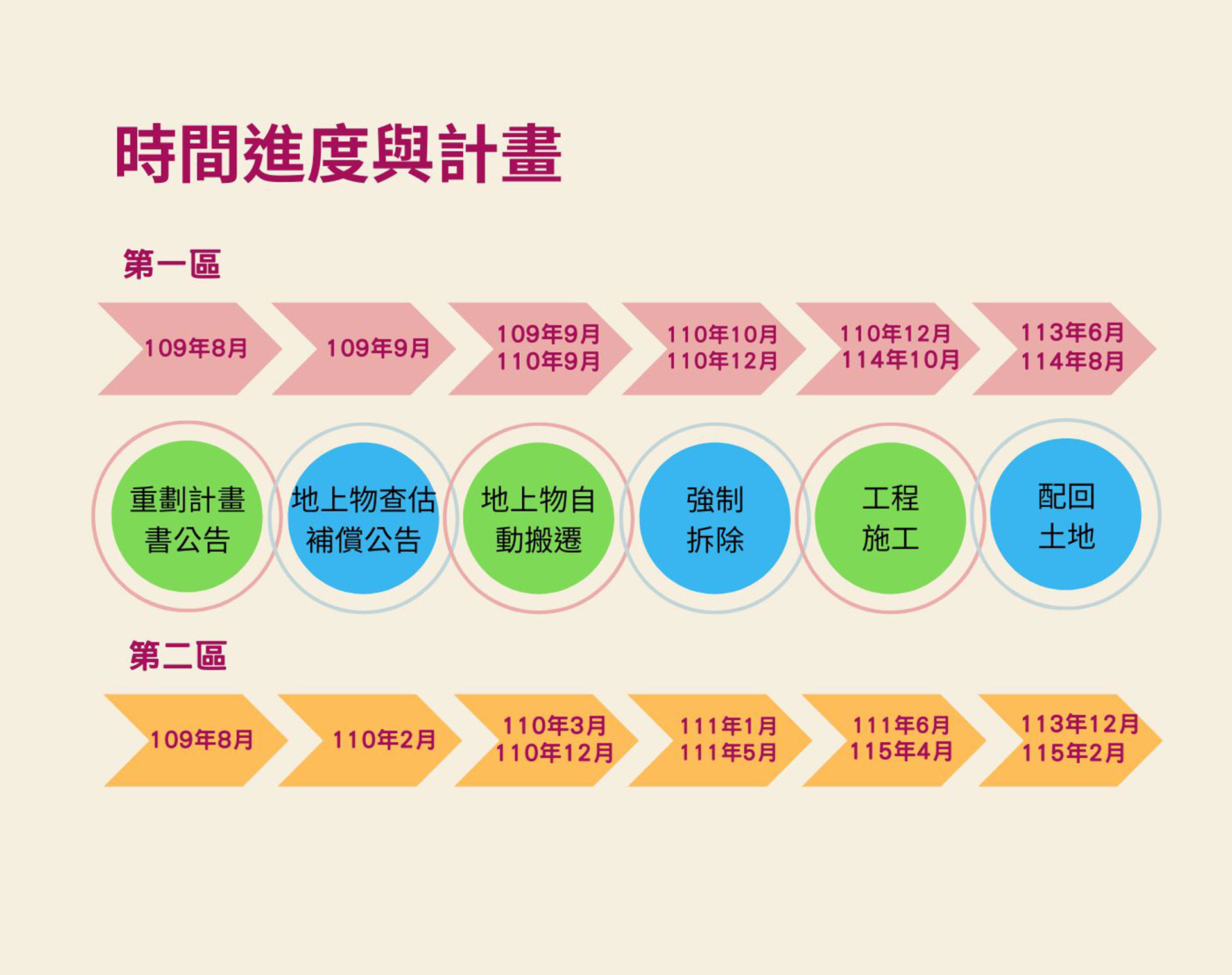

已完成進度與預計進度時間表

已完成規劃:
-
104年1月13日
主要計畫經內政部都市計畫委員會第843次會議審議通過。 -
104年4月23日
細部計畫經新北市都市計畫委員會第54次會議確認。 -
104年11月9日
重劃計畫書草案第一次報請內政部預審。 -
105年3月17日~105年4月14日
內政部預審會議決議退回本案請市府研議:部分合法建物排除重劃、工廠拆遷相關配套措施等議題。 -
106年12月26日
重劃計畫書草案第二次報請內政部預審。 -
107年10月16日
內政部退請本府俟完成都市計畫法定程序後,再行修正重劃計畫書報部審議。 -
108年10月3日~108年10月4日
假本市泰山區新五泰國民運動中心辦理「新泰塭仔圳市地重劃案(第一區)範圍勘選座談會」(相關資料詳下方各項書表、會議紀錄)。 -
109年8月4日
「變更新莊都市計畫(塭仔圳地區)主要計畫(第一次通盤檢討)案」於109年8月3日新北府城都字第10914479521號公告發布實施。
「變更泰山都市計畫(塭仔圳地區)主要計畫(第一次通盤檢討)案」於109年8月3日新北府城都字第10914479525號公告發布實施。 -
109年8月5日
「變更新莊都市計畫(塭仔圳地區)主要計畫(第一次通盤檢討)案」於109年8月3日新北府城都字第10914479521號公告發布實施。
「變更泰山都市計畫(塭仔圳地區)主要計畫(第一次通盤檢討)案」於109年8月3日新北府城都字第10914479525號公告發布實施。 -
109年8月12日
內政部以109年8月12日台內地字第1090025986號函核定本案重劃計畫書。 -
109年8月24日~9月23日
重劃計畫書公告。 -
109年9月1日~109年9月2日
假本市新莊區新莊體育館召開重劃說明會。 -
109年9月24日~11月23日
本案於109年9月15日新北府地劃字第1091783216號函禁止或限制本案範圍內土地移轉、分割或設定負擔暨建築改良物之新建、增建、改建或重建及採取土石或變更地形公告乙案,禁止期間:自109年9月24日起至109年11月23日止,計2個月。 -
109年9月28~10月28日
本案以109年9月24日新北府地劃字第10918456151號公告本市新、泰塭仔圳市地重劃案(第一區)範圍內辦理重劃必須拆遷之地上建築物補償費清冊、地上建築物救濟金清冊、農作物查估補償費清冊、林作物查估補償費清冊、畜禽、農機、PVC管遷移補償費清冊、水井補償費、救濟金清冊、營業損失補助費救濟金清冊、工廠機器設備搬遷費暨營業損失救濟金清冊、人口、市內電話與瓦斯遷移費清冊、特別救助金清冊、體育設備搬遷補助費清冊及加油站設備搬遷補助費清冊。 -
109年12月11日
地上物拆遷補償第一次發價 -
110年1月21日
第一區重劃工程由榮工工程得標,總發包金額96億元,並於今年1月完成簽約,第一區因面積較大,分為1-1區及1-2區辦理,1-1區施工面積約136.7 公頃、發包金額約52億元;1-2區施工面積約134.7 公頃、發包金額約44億元。 -
110年03月12日~110年05月11日
本案於110年3月04日新北府地劃字第1100411376號函禁止或限制本案範圍內土地移轉、分割或設定負擔暨建築改良物之新建、增建、改建或重建及採取土石或變更地形公告乙案,禁止期間:自110年03月12日起至110年05月11日止,計2個月。 -
110年04月22日
第一區重劃工程由中華工程得標,總發包金額約45億元,由於第二區保留戶(重劃排除戶)較多,已積極與中華工程開會討論交通相關工程施作方向,期望對當地民眾通勤影響降到最低。第二區共120公頃,預計111年開工、115年完工。
